近日,随着220千伏高彦线光缆全线测通,标志着国网蒙东电力圆满完成锡盟特高压外送二期风光基地送出工程三回220千伏线路光缆更换工作,进一步保障特高压送端电网光缆通道安全。
锡盟特高压外送二期风光基地送出工程于2023年底投运,在2024年1月底锡盟地区极低温环境下出现光衰问题,经测试排查、研判分析,决定采取更换光缆方案。同时,迅速调配2支施工队伍,250余名作业人员,30台机械投入施工作业。

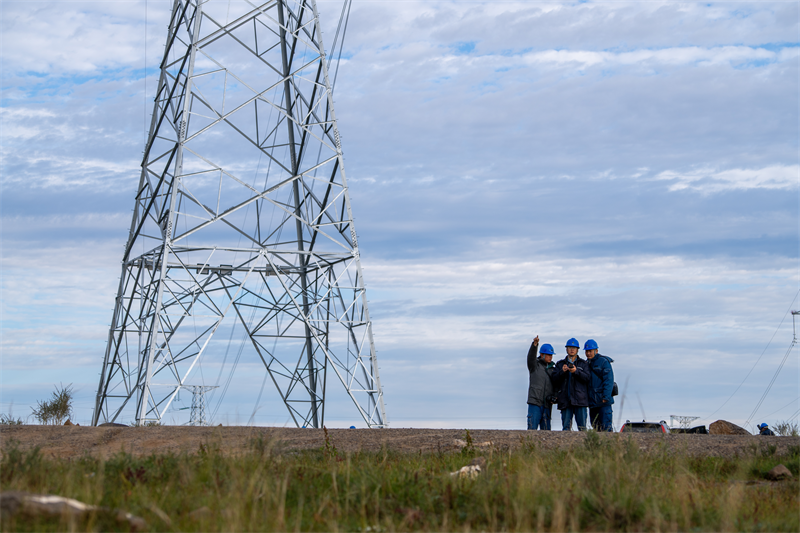

本次光缆更换工程于9月14日开工,工期20天,期间需完成光缆更换307.292公里,覆盖220千伏高彦线等三回线路共432基杆塔。随着入秋而来的气温骤降和雨水增多,加大了施工难度,同时,现场大型机具多、吊装作业多、抢修人员多,停电时间短且适逢中秋、国庆假期,风险等级提级管控。为确保作业顺利完成,国网蒙东电力严格落实“反三违、除五害”工作要求,加强作业现场管理,提前分析作业风险,编制光缆更换风险提示卡,明确现场管控要点,全面压实各级现场管理责任链条,将防高空坠落、防感应电伤人、防跑线等危险点作为监督重点,以“一对一、人盯人”方式加强高空作业监护。同时,采用“现场+远程”相结合的形式,通过“布控球+电力作业记录仪+无人机+望远镜”等多技术综合应用,丰富督查手段,保障了作业现场安全可控、在控。

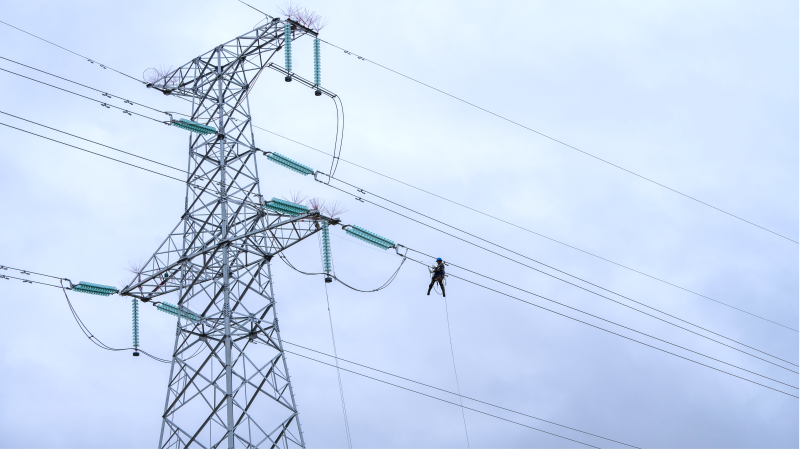

本次光缆更换涉及附件拆装、滑车悬挂、封网装置安装、光缆展放、紧线与弧垂调整、光纤熔接等工作,施工单位采取流水作业,有效提高作业效率,避免重复转场、重复作业。针对58处交叉跨越等重点工序和风险作业点进行全天候、全过程到位监督,重点对牵张场地标准化布置、过滑车重点塔位、机械等进行检查,同心协力解决更换工作难点堵点,确保光缆更换安全有序实施。施工过程中统筹开展随工验收,共计验收432基杆塔共864个光缆挂点及84个光缆接续盒,做到验收与施工同步,极大提高验收效率,最大程度缩短了抢修周期,以“零缺陷、零隐患、零遗漏”为目标,以“提前跟进、随工验收、现场整改”的模式,保质保量完成了光缆更换验收工作。(孟繁兴 张浩文)
