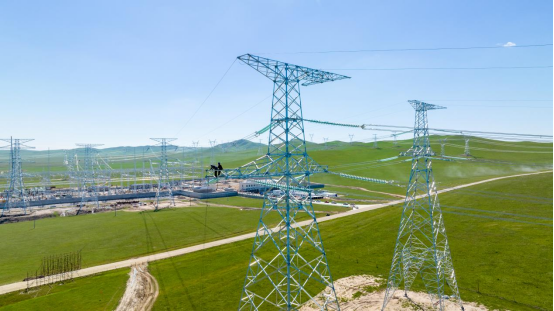

日前,在内蒙古锡林郭勒盟草原上,张力机带动整卷导线缓缓转动。在导线末端,现场安全管理人员时刻关注着张力机的速度,并通过对讲机与作业人员实时沟通。当日17时32分,随着最后一相导线升空,蒙东锡盟江苏能源乌拉盖电厂、华电白音华金山电厂500千伏送出工程全线贯通。
江苏能源乌拉盖电厂500千伏送出工程包括新建500千伏白音华开关站,架设500千伏线路750千米,组立铁塔1736基。华电白音华金山电厂500千伏送出工程新建500千伏线路53千米、铁塔126基。两项工程均是±800千伏锡盟—泰州特高压直流工程的配套项目,于4月10日同时开工,分别起于两座电厂,经白音华开关站连接至锡盟换流站,预计投产后每年可向江苏输送电量166亿千瓦时。
建设中,江苏能源乌拉盖电厂500千伏送出工程3标段跨越在运的500千伏白巴线作业难度较大。白巴Ⅰ线、Ⅱ线为并行的两条单回线路,间距仅60米,无法同时停运。跨越作业需要改造白巴Ⅱ线,增加白巴Ⅰ线、Ⅱ线两条单回线路之间的距离,以满足分别停运、分别跨越的要求,安全风险高。
白巴线改造作业需拆除白巴Ⅱ线3基铁塔及导线,并新建5基铁塔。面对线路间距小、作业安全风险高等挑战,国网蒙东电力建设分公司业主项目部组织施工单位在前期详细勘查现场,设计施工方案,并在作业期间增加作业人员及设备投入,每日动态跟进施工进度,要求专责监护人到岗到位全程监护。作业人员在12天内完成了白巴Ⅱ线改造,为后续跨越施工打下了基础。
本次跨越作业窗口期仅有9天。9月14日10时,白巴Ⅰ线获得停运许可。现场作业人员按规范执行验电操作,为跨越放线施工做准备。按照施工方案,6名作业人员分两组登上白巴Ⅰ线铁塔完成接地线挂设。为避免导线坠落损坏下方电力线路,作业人员在两侧跨越塔安装了假横担,并搭设了封网,保障跨越作业安全。“高空作业人员再次检查个人安全措施及安全带挂点位置。”现场作业负责人通过望远镜时刻关注着高空作业人员的安全情况,并仔细观察跨越封网、导线弧垂之间的垂直距离,确保放线施工全过程满足安全规范要求。位于张力场和牵引场的两组地面作业人员紧密配合,一根根银色导线在缆线滚轮的带动下向跨越对端延伸。17日下午,经过4天的展放作业,本次跨越施工结束。业主项目部累计投入4个施工班组共103人,使用了两组牵力机和张力机以及3台吊车。
在此期间,华电白音华金山电厂500千伏送出工程跨越220千伏宝彦线施工同步开展。这处跨越作业采用了索道式封网跨越方式。作业人员使用无人机完成了导线牵引和展放。

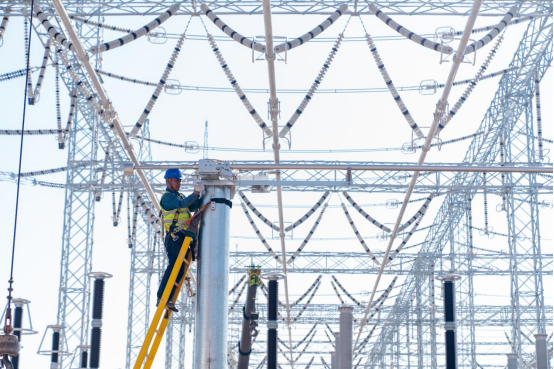

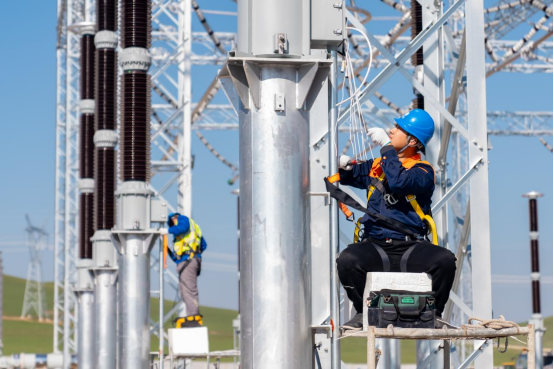

目前,江苏能源乌拉盖电厂、华电白音华金山电厂500千伏送出工程线路已进入验收阶段,白音华开关站电气安装工作完成81.6%。两项工程计划于年底竣工投产。投产后,将进一步提高锡盟-泰州特高压直流送电通道的输电效益,每年可向江苏输送电量166亿千瓦时,满足江苏电网负荷增长的需要。同时,每年可减少二氧化碳排放62.9万吨,为改善华东地区大气环境质量起到积极的促进作用,对实现国家资源优势互补、提高能源安全保障水平、增强能源供应能力等均具有重要意义。(徐佳琪)
